การจ้างเหมาช่วงเบื้องต้น

In basic subcontracting, a company's product is produced entirely by a subcontractor. The product is first purchased from the subcontractor, who acquires their own components, manufactures the final product, then delivers the final product to the contracting company's warehouse.

The following documentation covers how to configure a subcontracted product and trigger the subcontracting process.

การกำหนดค่า

To use subcontracting, contractors must first configure products with a vendor pricelist as well as a subcontracting-type BoM.

The pricelist allows the contracting company to purchase the product from the vendor (subcontractor) through a PO, while the BoM allows the product to be manufactured externally by the subcontractor.

ตั้งค่าผู้จำหน่ายสินค้า

ในการตั้งค่าผู้จำหน่ายของสินค้าสำหรับการรับช่วงการผลิตพื้นฐาน ให้ไปที่:menuselection:แอปคลังสินค้า --> สินค้า --> สินค้า จากนั้นเลือกสินค้าหรือสร้างสินค้าใหม่

On the product form, click the Purchase tab and add the product's subcontractor as a vendor by clicking Add a line. Select the subcontractor in the Vendor drop-down menu.

Then, enter the price of the product in the Price field.

Finally, set a lead time for the product in the Delivery Lead Time field to specify the number of days for the subcontractor to produce and deliver the final product.

Note

Since contractors are only responsible for purchasing and receiving the final product, they do not need to additionally configure manufacturing lead times on a BoM. Instead, provide only a single Delivery Lead Time on the vendor pricelist that factors in both the subcontractor's manufacturing and delivery time.

กำหนดค่า BoM

After specifying the vendor, configure a subcontracting-type BoM for the product. Click the Bill of Materials smart button on the product form. Then, select the desired BoM or create a new one.

Tip

หรือไปที่ แอปการผลิต ‣ สินค้า ‣ รายการวัสดุ และเลือก BoM สำหรับสินค้าที่จ้างเหมาช่วง

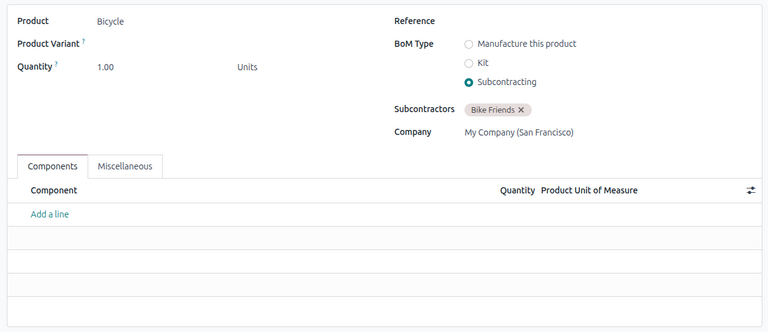

ในฟิลด์:guilabel:ประเภท BoM ให้เลือก:guilabel:การรับช่วงการผลิต ในฟิลด์:guilabel:`ผู้รับเหมาช่วง`ที่แสดงขึ้น ให้เพิ่มผู้รับเหมาช่วงหนึ่งรายหรือมากกว่า

Because the components and manufacturing are both handled by the subcontractor, there is no need to list any components in the Components tab of the BoM.

การตั้งค่ารายการวัตถุดิบสำหรับการรับช่วงการผลิตใน Odoo

ขั้นตอนการจ้างเหมาช่วงเบื้องต้น

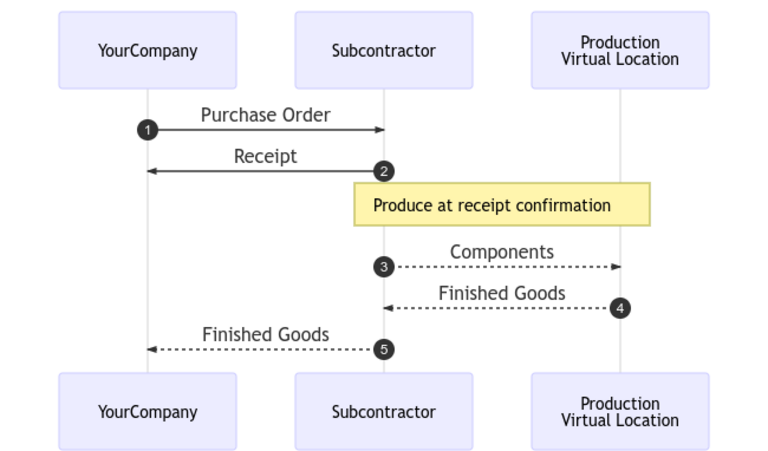

แผนภาพขั้นตอนการรับช่วงการผลิตพื้นฐานใน Odoo

ขั้นตอนการรับช่วงการผลิตพื้นฐานเริ่มต้นด้วย:ref:`การสร้างใบสั่งซื้อ <subcontracting_basic/workflow/create_po>`เพื่อจัดซื้อสินค้าจากผู้รับเหมาช่วง (1)

The contractor (YourCompany) then confirms the PO, which creates a receipt to transfer the final product (2). The subcontractor manufactures the product and delivers it back to the contractor when done.

Once the product has been produced and received, the contractor validates the receipt (5) to trigger inventory moves from the subcontractor to the company's stock (3, 4).

สร้างและยืนยันใบสั่งซื้อ

ในการสร้าง|PO|สำหรับสินค้าที่รับช่วงการผลิต ให้ไปที่:menuselection:แอปการจัดซื้อ --> คำสั่งซื้อ --> ใบสั่งซื้อ และคลิก:guilabel:สร้าง

เริ่มกรอก|PO|โดยเลือกผู้รับเหมาช่วงจากเมนูแบบเลื่อนลง:guilabel:ผู้จำหน่าย ในแท็บ:guilabel:สินค้า ให้คลิก:guilabel:เพิ่มสินค้า`เพื่อสร้างรายการสินค้าใหม่ เลือกสินค้าที่รับช่วงการผลิตในฟิลด์:guilabel:`สินค้า และป้อนจำนวนในฟิลด์:guilabel:จำนวน

After adding the product, the Expected Arrival field is updated with the finished product's expected delivery date, as configured earlier with the vendor's Delivery Lead Time.

สุดท้าย คลิก ยืนยันคำสั่งซื้อ เพื่อยืนยัน PO ใบรับสินค้าจะถูกสร้างขึ้นโดยอัตโนมัติ และปุ่มอัจฉริยะ ใบรับสินค้า จะปรากฏที่ด้านบนของแบบฟอร์ม

ขั้นตอนการได้รับเอกสาร

After the order is confirmed, the subcontractor manufactures the product and delivers the finished good back to the contracting company.

To receive the finished product from the subcontractor, click the Receive Products button on the PO, or click the Receipt smart button at the top of the page. Then, click Validate to enter the incoming shipment into inventory.

Note

หากเปิดใช้งาน ขั้นตอนการจัดการคลังสินค้าแบบหลายขั้นตอน จะต้องมีการตรวจสอบการโอนย้ายเพิ่มเติมเพื่อบันทึกสินค้าเข้าสู่คลัง

ติดตามการเคลื่อนไหวสินค้าในคลัง

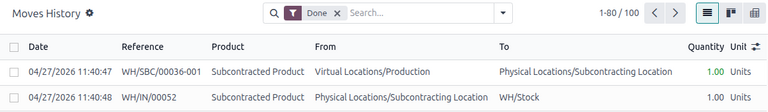

After validating a receipt, Odoo automatically generates inventory moves to track the movement of subcontracted products between locations. To view these inventory moves, navigate to Inventory app ‣ Reporting ‣ Moves History.

To track inventory movement in subcontracting, Odoo sends any product components to a dedicated Subcontracting Location. A virtual location called Production then consumes the components and produces the finished good. Once produced, the good then moves back to the Subcontracting Location before finally entering the contractor's stock when the receipt is validated.

หน้าประวัติการเคลื่อนไหวเพื่อดูการเคลื่อนไหวของการรับจ้างช่วงใน Odoo

Note

Because no components are sent in basic subcontracting, there is no movement from the Subcontracting Location to the Production location.
