Tipo de ECO¶
A las órdenes de cambio de ingeniería (ECO) se les asigna un tipo de ECO para organizar y monitorear los cambios realizados a los productos y las listas de materiales (LdM). Cada tipo de ECO separa las órdenes de cambio de ingeniería en un proyecto en vista de Gantt para asegurarnos que los colaboradores y las partes interesadas solo vean y colaboren con las mejoras relevantes a la lista de materiales.
Por ejemplo, un fabricante de chips electrónicos puede usar los tipos de órdenes de cambio de ingeniería «Introducción del nuevo producto», «Mejora de producto», «Cambio de componente» y «Actualización de firmware». Así, los diseñadores e ingenieros se pueden enfocar en las órdenes que están en los proyectos «Introducción del nuevo producto» y «Mejora de producto», y no en las de los cambios de proveedor y la actualización del firmware.
Crear un tipo de ECO¶
Para acceder a y gestionar los tipos de ECO debe ir a la aplicación .
Haga clic en Nuevo para crear un nuevo tipo de orden de cambio de ingeniería. Complete la siguiente información en el formulario Tipos de órdenes de cambio de ingeniería:
Nombre: El nombre del tipo de ECO que organizará todas las órdenes de cambio de ingeniería de este tipo en un proyecto.
Alias de correo: Al completar este campo opcional, los correos electrónicos que reciba esta dirección de correo generarán órdenes de cambio de ingeniería de forma automática en la primer etapa a la izquierda de este tipo de ECO.

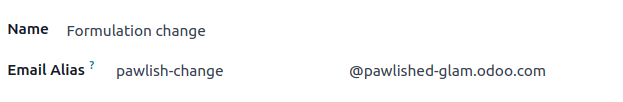

Example
El tipo de orden de cambio de ingeniería llamado Cambio de fórmula se usa para organizar y llevar seguimiento de las órdenes relacionadas desde un solo proyecto. Al configurar el campo Alias de correo, el sistema creará órdenes de cambio de ingeniería en el proyecto Cambio de fórmula cuando reciba mensajes en la dirección de correo pawlish-change@pawlished-glam.odoo.com.
Editar tipo de ECO¶
Ve a para modificar el nombre de los tipos de órdenes de cambio de ingeniería existentes y los alias de correo. Una vez ahí, haz clic en el tipo de ECO deseado de la lista.
Edita los campos Nombre y Alias de correo en el formulario de cada tipo de ECO.
Etapas¶
Dentro de un proyecto de tipo de órdenes de cambio de fabricación, las etapas son como objetivos y sirven para identificar el progreso de la orden antes de que los cambios estén listos para aplicarse (por ejemplo, «Retroalimentación», «En progreso», «Aprobado», «Completado»).
Además, puede agregar personas responsables de la aprobación a cada etapa para garantizar que no se hagan cambios en la lista de materiales de producción si la ECO no está aprobada. Esto evita que ocurran errores en la lista de materiales de producción, pues habrá al menos una revisión de los cambios sugeridos antes de que se apliquen en la LdM.
Para las mejores prácticas, debe haber al menos una etapa de verificación, que es una etapa que necesita de una persona que se encargue de la aprobación, y una etapa de cierre, que almacena las órdenes de cambio de ingeniería canceladas o aprobadas para usarlas en la siguiente lista de materiales de producción.
Crear etapa¶
Para agregar una etapa, vaya a la aplicación y seleccione el proyecto para un tipo de ECO desde el tablero Información general de gestión de ciclo de vida del producto.
Después, en el flujo del proyecto Órdenes de cambio de ingeniería para tipos de ECO, haga clic en el botón + Etapa. Así se mostrará un cuadro de texto para ponerle nombre de la etapa. Después de ponerlo, haga clic en el botón Agregar para terminar de agregar la etapa.
Example
Aparecerá una nueva etapa llamada Asignados que separa las órdenes de cambio de ingeniería de las que no están asignadas en la etapa de Nuevo. Agregar otra etapa ayuda a que el gerente de producto pueda monitorear las tareas que no están asignadas.
Etapa de verificación¶
Haga clic en un tipo de ECO en para abrir la vista de kanban de las órdenes de cambio de ingeniería de este tipo.
Para configurar una etapa de verificación, pase el cursor sobre la etapa deseada, seleccione el icono ⚙️ (engranaje) y después haga clic en Editar para abrir una ventana emergente.
Configura la etapa de verificación en la ventana emergente de edición de la etapa. Solo haga clic en la caja Permitir aplicar cambios.
Después, agregue a la persona encargada de la aprobación en la sección Aprobadores. Haga clic en Agregar una línea y especifique la función del aprobador, el usuario y el tipo de aprobación.
Asegúrese de que se configuró al menos un aprobador en el Tipo de aprobación: Se requiere para aprobar.
El aprobador indicado recibe una notificación de forma automática cuando las órdenes de cambio de ingeniería pasan a la etapa especificada en la ventana emergente. Haga clic en Guardar y cerrar al terminar.
Example
En el tipo de ECO Introducción de producto nuevo debe hacer clic en el icono ⚙️ (engranaje) y luego hacer clic en Editar para configurar la etapa Validada. Así se abrirá la ventana emergente Editar: validado.
Al agregar al Gerente de ingeniería como aprobador, solo las ECO aprobadas por este usuario podrán pasar a la siguiente etapa y aplicar los cambios en la lista de materiales de producción.
Además, marque la opción Permitir aplicar cambios para asegurar que el comportamiento sea el adecuado.
Etapa de cierrre¶
Para configurar una etapa de cierre abra a la ventana emergente Editar: [etapa]. Para hacerlo, pase el ratón encima de la etapa deseada y haga clic en el icono ⚙️ (engranaje) que aparece en la esquina superior derecha. Después, haga clic en Editar en el menú desplegable.
En la ventana emergente Editar: [etapa] marque las opciones de Plegado en la vista de kanban, Permitir aplicar cambios y Etapa final.
Example
La etapa de cierre, donde configuramos Effectivo marcando las opciones Plegado en la vista de kanban, Permitir aplicar cambios y Etapa final.
