Ledtider

Noggranna prognoser för leveransdatum är avgörande för att uppfylla kundernas förväntningar. I Odoo ger appen Inventory möjlighet till omfattande konfigurering av ledtider, vilket möjliggör samordning och planering av tillverkningsorder, leveranser och mottagningar.

Typer av ledtider

Olika ledtider för olika verksamheter kan påverka olika steg i orderhanteringsprocessen. Här är en sammanfattning av de olika typerna av ledtider i Odoo:

Visa grafik av alla ledtider som arbetar tillsammans.
  • Kunds ledtid: Standardtidsramen för att uppfylla kundorder. Kundledtiden är antalet dagar från det datum då försäljningsordern (SO) bekräftas till det datum då produkterna skickas från lagret. Detta är också känt som leveransledtid.

  • Sales security lead time: flyttar fram det planerade leveransdatumet med ett angivet antal dagar. Detta fungerar som en buffert för att ge teamet gott om tid att förbereda den utgående försändelsen tidigare, med tanke på eventuella förseningar i leveransprocessen.

  • Ledtid inköp: antal dagar från bekräftelse av en inköpsorder (PO) till mottagande av produkter. Den ger insikt i hur lång tid det tar för produkterna att anlända till lagret, vilket underlättar effektiv schemaläggning och planering av leverantörsleveranser.

  • Ledtid för inköpssäkerhet: tidigarelägger beställningsfristen för en PO med ett angivet antal dagar. Denna proaktiva metod att lägga order tidigare minskar risken för förseningar från leverantör eller frakt. För produkter som är inställda på att fyllas på på beställning visas behovet på Påfyllningsrapporten tidigare, enligt det angivna antalet dagar.

  • Ledtid för tillverkning: antalet dagar som behövs för att slutföra en tillverkningsorder (MO) från bekräftelsedatumet. Denna ledtid inkluderar helger (icke arbetstid i Odoo), och används för att prognostisera ett ungefärligt produktionsdatum för en färdig vara.

  • Säkerhetsledtid för tillverkning: flyttar fram det planerade datumet för MO med ett angivet antal dagar. När den används tillsammans med påfyllning efter order, gör säkerhetsledtiden att behovet visas tidigare på påfyllningsrapporten.

Ledtider för försäljning

Kundledtider och säkerhetsledtider kan konfigureras för att automatiskt beräkna ett förväntat leveransdatum på en SO. Det förväntade leveransdatumet säkerställer en realistisk inställning av leveransdatum för försändelser från lagret.

Odoo utfärdar ett varningsmeddelande om det inställda leveransdatumet är tidigare än det förväntade datumet, eftersom det kanske inte är möjligt att uppfylla ordern vid den tiden, vilket skulle påverka andra lagerverksamheter.

Example

En SO innehållande ett Kokosnötsdoftande ljus bekräftades den 11 juli. Produkten har en kundledtid på 14 dagar, och företaget använder en försäljningssäkerhetsledtid på 1 dag. Baserat på ledtidsinmatningarna föreslår Odoo ett leveransdatum om 15 dagar, den 26 juli.

Ange *Leveransdatum* i en försäljningsorder. Aktiverar funktionen för leveransledtider.

Följande avsnitt visar hur man automatiskt beräknar förväntade leveransdatum.

Kundens ledtid

Ställ in kundens ledtid på varje produktformulär genom att navigera till produktsidan. Detta gör du genom att gå till Sales app ‣ Products ‣ Products. Välj sedan önskad produkt och växla till fliken Inventory. Under fältet Kundens ledtid fyller du sedan i antalet kalenderdagar som krävs för att uppfylla leveransordern från början till slut.

Example

Ange en 14-dagars kundledtid för Kokosnötsdoftande ljus genom att navigera till dess produktformulär. På fliken Inventory skriver du sedan 14.00 dagar i fältet Customer Lead Time.

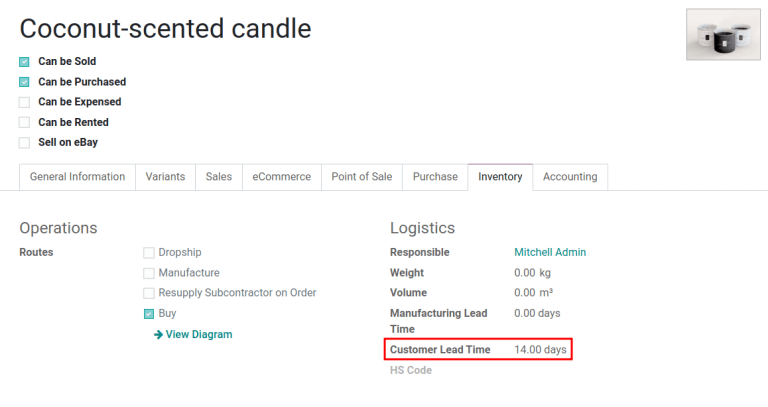

Ange *Kundens ledtid* på produktformuläret.

Ledtid för försäljningssäkerhet

Sales security lead time ställs in globalt för verksamheten i Inventory app ‣ Configuration ‣ Settings.

På konfigurationssidan, under rubriken Advanced Scheduling, letar du upp rutan för Security Lead Time for Sales, och klickar i kryssrutan för att aktivera funktionen.

Ange sedan önskat antal kalenderdagar. Denna säkerhetsledtid är en buffert som meddelar teamet att förbereda sig för utgående transporter tidigare än det schemalagda datumet.

Example

Om du ställer in Security Lead Time for Sales till 1.00 dag, flyttas Scheduled Date för en leveransorder (DO) framåt med en dag. I det fallet, om en produkt ursprungligen är planerad för leverans den 6 april, men med en dags säkerhetsledtid, skulle det nya schemalagda datumet för leveransordern vara den 5 april.

Vy över konfigurationen för säkerhetsledtid för försäljning från försäljningsinställningarna.

Leverera flera produkter

För order som innehåller flera produkter med olika ledtider kan ledtiderna konfigureras direkt från offerten. I en offert klickar du på fliken Övrig information och ställer in Fraktpolicy till:

  1. Så snart som möjligt för att leverera produkter så snart de är klara. Scheduled Date för DO bestäms genom att dagens datum adderas till den kortaste ledtiden bland produkterna i ordern.

  2. När alla produkter är klara för att vänta med att uppfylla hela ordern på en gång. Scheduled Date för DO bestäms genom att dagens datum adderas till den längsta ledtiden bland produkterna i ordern.

Visa fältet *Fraktpolicy* på fliken *Övrig information* i en offert.

Example

I en offert som innehåller 2 produkter, Yogamatta och Resistance band, har produkterna en ledtid på 8 dagar respektive 5 dagar. Dagens datum är den 2 april.

När Shipping Policy är inställd på Så snart som möjligt, är det planerade leveransdatumet 5 dagar från idag: 7 april. Om du däremot väljer När alla produkter är klara konfigureras det schemalagda datumet till att vara 8 dagar från idag: 10 april.

Ledtider för inköp

Att automatiskt fastställa vilka datum som gäller för beställningar från leverantörer kan bidra till att förenkla upphandlingsprocessen.

Odoo beräknar leverantörens leverans mottagningsdatum och PO deadline, baserat på det datum som produkten behövs i lagret. Genom att arbeta bakåt från mottagningsdatumet tas hänsyn till leverantörens ledtider och inköpssäkerhetens ledtider för att bestämma PO deadline.

Denna tidsfrist är det datum då beställningen ska bekräftas, för att säkerställa att den kommer fram i tid före det förväntade mottagningsdatumet.

Visualisering av PO-datum och mottagningsdatum som används med leverantörers ledtider.

Leverantörens ledtid

För att ange en leverantörsledtid för beställningar som kommer till lagret från en leverantör, börja med att navigera till ett produktformulär via Köpsapp ‣ Produkter ‣ Produkter.

Välj sedan önskad produkt och växla till fliken Purchase. I den redigerbara prislistan klickar du på knappen Add a line för att lägga till leverantörsinformation, t.ex. Vendor name, Price som erbjuds för produkten, och slutligen Delivery Lead Time.

Observera

Flera leverantörer och ledtider kan läggas till i leverantörsprislistan. Den standardleverantör och ledtid som valts kommer att vara den post som ligger högst upp i listan.

Example

I produktformulärets prislista för leverantörer är Ledtid för leverans för den valda leverantören satt till 10 dagar.

Lägg till leveransledtider i leverantörens prislista för en produkt.

Genom att ange leverantörens ledtid fastställs artikelns förväntade ankomstdatum automatiskt som datumet för PO-bekräftelsen, plus leverantörens ledtid. Detta säkerställer att lagerpersonalen meddelas om produkterna inte anländer inom den förväntade tidsramen.

Example

På en PO bekräftad den 11 juli, för en produkt konfigurerad med en 10-dagars ledtid för leverantören, ställer Odoo automatiskt in Receipt Date till den 21 juli. Mottagningsdatumet visas också som Scheduled Date på lagerkvittoformuläret, tillgängligt från smartknappen Receipt, som finns på PO (Purchase Order).

Visa förväntat *Kvittodatum* för produkten från säljaren. Visa förväntat *Scheduled Date* för ankomst av produkten från säljaren.

Köp säkerhet ledtid

Inköpssäkerhetens ledtid ställs in globalt för verksamheten i Inventory app ‣ Configuration ‣ Settings.

På konfigurationssidan, under rubriken Advanced Scheduling, letar du reda på rutan för Security Lead Time for Purchase och klickar i kryssrutan för att aktivera funktionen.

Ange sedan önskat antal kalenderdagar. Genom att konfigurera säkerhetsledtiden ställs en buffert in för att ta hänsyn till potentiella förseningar i leverantörsleveranser.

Example

Om du ställer in Security Lead Time for Purchase till 2.00 dagar, skjuts Scheduled Date för mottagandet upp med en dag. I detta fall, om en produkt ursprungligen är planerad att anlända den 6 april, med en två dagars säkerhetsledtid, skulle det nya planerade datumet för mottagandet vara den 8 april.

Ställ in säkerhetsledtid för inköp från Inventering > Konfiguration > Inställningar.

Ledtider för tillverkning

Ledtider kan bidra till att förenkla upphandlingsprocessen för förbrukningsmaterial och komponenter som används i tillverkade produkter med materialförteckningar.

Tidsfristen MO, som är tidsfristen för att påbörja tillverkningsprocessen för att färdigställa produkten till det planerade leveransdatumet, kan bestämmas genom att konfigurera ledtider för tillverkning och ledtider för tillverkningssäkerhet.

Visualisering av fastställandet av planerade ledtider för tillverkning av MO-datum.

Ledtid för tillverkning

Konfigurera tillverkningens ledtid direkt på produktformuläret, genom att navigera till Manufacturing app ‣ Products ‣ Products, och välj önskad produkt.

På fliken Inventory för produkten anger du de kalenderdagar som behövs för att tillverka produkten i fältet Manufacturing Lead Time.

Example

Ange en 14-dagars Manufacturing Lead Time för en produkt direkt på fliken Inventory för produkten.

Vy över konfigurationen för tillverkningsledtid från produktformuläret.

Upprätta en MO deadline, baserad på det förväntade leveransdatumet, som anges i Scheduled Date-fältet i DO.

Tidsfristen MO, som är fältet Scheduled DateMO, beräknas som förväntat leveransdatum subtraherat med tillverkningens ledtid.

Detta säkerställer att tillverkningsprocessen påbörjas i tid, så att leveransdatumet kan hållas.

Det är dock viktigt att notera att ledtiderna är baserade på kalenderdagar. Ledtiderna tar inte hänsyn till helger, helgdagar eller arbetscentrets kapacitet (antalet operationer som kan utföras på arbetscentret samtidigt).

Example

En produkts planerade leveransdatum på DO är den 15 augusti. Det tar 14 dagar att tillverka produkten. Det senaste datumet för att starta MO för att uppfylla åtagandedatumet är alltså den 1 augusti.

Ledtid för tillverkningssäkerhet

Manufacturing security lead time ställs in globalt för verksamheten i Manufacturing app ‣ Configuration ‣ Settings. Under rubriken Planering, leta reda på rutan för Security Lead Time, och klicka i kryssrutan för att aktivera funktionen.

Ange sedan önskat antal kalenderdagar. Genom att konfigurera säkerhetsledtiden ställs en buffert in för att ta hänsyn till potentiella förseningar i tillverkningsprocessen.

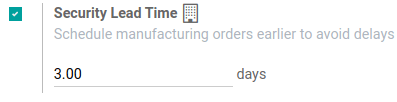

Vy över säkerhetsledtiden för tillverkning från tillverkningsappens inställningar.

Example

En produkt har ett planerat leveransdatum på DO satt till den 15 augusti. Ledtiden för tillverkning är 7 dagar och ledtiden för tillverkningssäkerhet är 3 dagar. Så Scheduled DateMO återspeglar det senaste datumet för att påbörja tillverkningsordern. I det här exemplet är det planerade datumet på MO den 5 augusti.

Globalt exempel

Se följande exempel för att förstå hur alla ledtider samverkar för att säkerställa att ordern uppfylls i tid:

  • Ledtid för försäljningssäkerhet: 1 dag

  • Ledtid för tillverkningssäkerhet: 2 dagar

  • Ledtid för tillverkning: 3 dagar

  • Ledtid för säkerhet vid köp: 1 dag

  • Leverantörens ledtid: 4 dagar

Kunden lägger en order på en tillverkad produkt den 1 september, och det planerade leveransdatumet från lagret är den 20 september. Odoo använder ledtider och regler för automatisk ombeställning för att schemalägga de nödvändiga åtgärderna, baserat på leveransdatumet för den utgående sändningen, den 20 september:

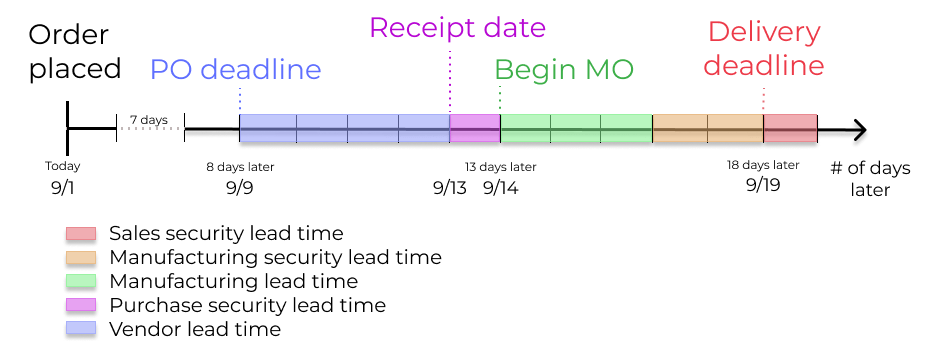

Visa en tidslinje över hur ledtiderna samverkar för att schemalägga lagerverksamheten.
  • 1 september: Försäljningsorder skapas, bekräftas av säljare.

  • 9 september: Sista dag att beställa komponenter för att säkerställa att de anländer i tid när tillverkningen påbörjas (4 dagars ledtid för leverantörer).

  • 13 september: Planerat datum för mottagande av komponenter. Ursprungligen var det satt till 9/14, men 1 dags ledtid för inköpssäkerhet flyttade fram datumet med 1 dag.

  • 14 september: Deadline för att påbörja tillverkning. Beräknas genom att subtrahera ledtiden för tillverkning på 3 dagar och ledtiden för tillverkningssäkerhet på 2 dagar från det förväntade leveransdatumet den 19 september.

  • September 19th: Scheduled Date på leveransorderformuläret anger det uppdaterade förväntade leveransdatumet, som ursprungligen var satt till den 20 september. Men ledtiden för försäljningssäkerhet flyttade fram datumet med en dag.

Odoo’s påfyllnadsplanering kartlägger ett företags orderhanteringsprocess och anger förutbestämda deadlines och beställningsdatum för råmaterial, inklusive buffertdagar för eventuella förseningar. Detta säkerställer att produkterna levereras i tid.
